Mẫu yêu cầu báo giá thép: RFQ, BOQ và thông tin phải khóa

Một yêu cầu báo giá thép (RFQ) tốt phải giúp các nhà cung cấp báo trên cùng một mặt bằng: đúng loại thép, đúng quy cách, cùng điều kiện giao hàng và cùng phạm vi chi phí. Nếu chỉ gửi “báo giá giúp 10 tấn thép” thì giá nhận về có thể khác nhau vì mác, chiều dài, VAT, vận chuyển, cẩu hạ hoặc chứng từ chưa được khóa.

Nguyên tắc: RFQ dùng để yêu cầu nhà cung cấp báo giá; BOQ là bảng khối lượng và quy cách. Hai phần phải khớp nhau và có phiên bản/ngày phát hành rõ ràng.

Mẫu RFQ thép có thể sao chép

Tiêu đề: Yêu cầu báo giá thép cho [tên công trình/đơn hàng]

Kính gửi Quý nhà cung cấp,
Vui lòng báo giá theo BOQ đính kèm và xác nhận đầy đủ các điều kiện sau:

  • Tên hàng, mác thép, tiêu chuẩn, quy cách và chiều dài đúng theo từng dòng BOQ.
  • Đơn vị tính và khối lượng tính giá: kg, tấn, cây, mét hay tấm.
  • Đơn giá đã/chưa gồm VAT; thuế suất áp dụng.
  • Chi phí vận chuyển, cẩu hạ, bốc dỡ, cắt/chấn/phay/mài và đóng gói.
  • Thời gian giao, khả năng chia đợt và điều kiện xác nhận lịch giao.
  • CO/CQ, MTC, heat/lot, phiếu cân hoặc hồ sơ khác cần giao cùng hàng.
  • Hiệu lực báo giá, điều kiện thanh toán và chính sách xử lý sai quy cách/sai số lượng.
  • Mọi điểm không đáp ứng RFQ phải được ghi rõ tại cột “ngoại lệ”, không tự thay vật liệu.

Địa điểm giao: [địa chỉ đầy đủ]. Điều kiện đường vào: [chiều rộng, cấm tải, giờ giao]. Người nhận: [họ tên, điện thoại]. Thời hạn nhận báo giá: [ngày/giờ]. Phiên bản BOQ: [Rev…].

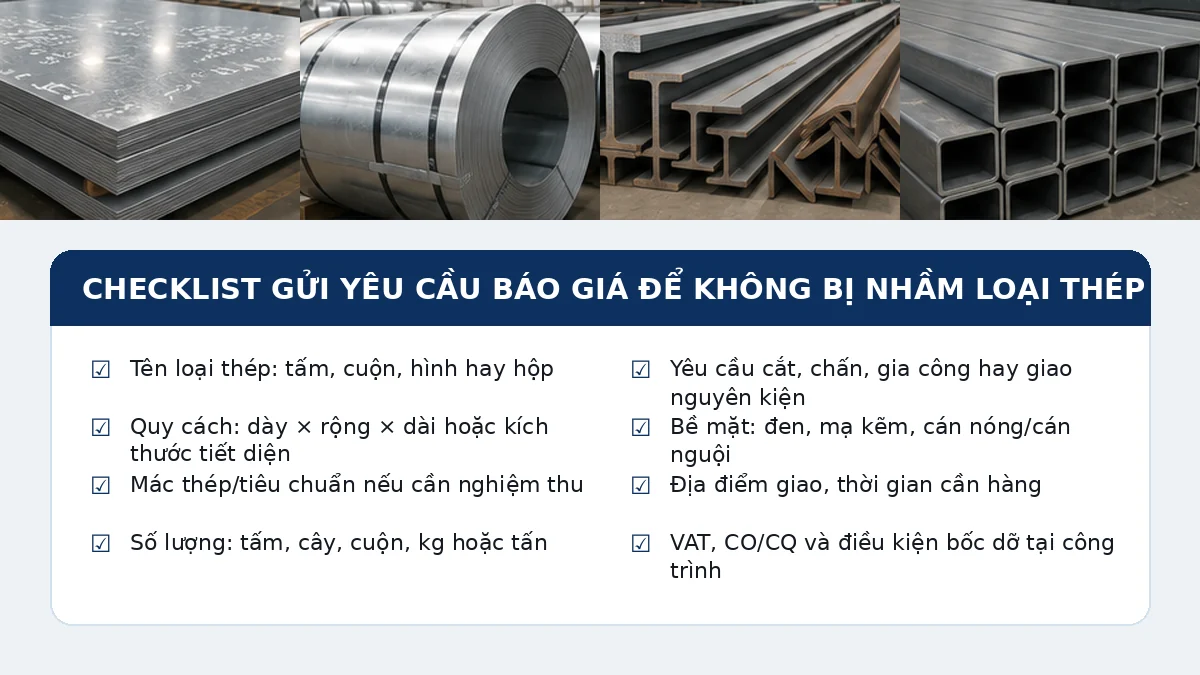

Checklist thông tin cần gửi trong RFQ cho thép tấm, cuộn, hình và hộp
Mỗi nhóm thép cần trường dữ liệu riêng; không nên dùng một mô tả chung cho mọi sản phẩm.

Cấu trúc BOQ tối thiểu

STTNhóm dữ liệuNội dung cần ghi
1Nhận diệnTên hàng, mã BOQ, bản vẽ hoặc bar mark
2Vật liệuMác/Grade, tiêu chuẩn và phiên bản nếu hồ sơ yêu cầu
3Quy cáchĐường kính; H×B×tw×tf; rộng×dài×dày; OD×t…
4Chiều dàiChiều dài cây/tấm hoặc danh sách cắt
5Số lượngCây, tấm, cuộn, mét hoặc tổng kg/tấn
6Bề mặtĐen, mạ, sơn, tẩy gỉ hoặc yêu cầu bảo vệ
7Gia côngCắt, chấn, đột, khoan, phay, mài và dung sai
8Chứng từCO/CQ, MTC, heat/lot, phiếu cân
9Giao hàngĐịa điểm, đợt giao, phương tiện và cẩu hạ
10Ngoại lệMọi điểm nhà cung cấp đề xuất khác RFQ

Trường bắt buộc theo từng nhóm thép

Nhóm hàngTrường không nên thiếu
Thép cốt bê tôngĐường kính, mác, tiêu chuẩn, dạng cuộn/thanh, chiều dài, kg hoặc số cây
Thép hình H/I/U/VH×B×tw×tf hoặc kích thước đủ nhận diện, chiều dài, mác, tiêu chuẩn
Thép tấmDày×rộng×dài, mác, bề mặt, yêu cầu cắt và dung sai
Ống/hộpOD hoặc cạnh×cạnh, chiều dày, chiều dài, tiêu chuẩn, bề mặt/mạ
Thép tròn/vuông đặcĐường kính hoặc cạnh, chiều dài, mác, dung sai và yêu cầu cắt
Tôn/cuộnChiều dày, khổ, nền mạ/lớp sơn, màu, chiều dài hoặc trọng lượng cuộn

Ví dụ BOQ đã điền: thép cốt bê tông

Mô tảQuy cáchSố lượngChứng từGiao
RC-01Thép thanh vằn CB400-V, TCVN 1651-2:2018D16 × 11,7 m100 cây; đối soát theo điều kiện báo giáChứng từ lô, tem bó, phiếu giaoĐợt 1, công trình A
RC-02Thép thanh vằn CB400-V, TCVN 1651-2:2018D20 × 11,7 m60 câyChứng từ lô, tem bó, phiếu giaoĐợt 1, công trình A

Ví dụ không thay cho bảng thống kê thép đã duyệt. Trước khi phát hành RFQ, phải đối chiếu đường kính, số cây, chiều dài và mác với hồ sơ kết cấu hiện hành.

Ví dụ BOQ đã điền: thép hình và thép tấm

Mô tảQuy cáchSố lượngGia côngGiao
ST-01Thép hình theo mác/tiêu chuẩn của bản vẽH200×200×8×12 × 12 m5 câyKhông tự cắt; đánh dấu từng câyCần xác nhận đường vào cho hàng 12 m
PL-01Thép tấm theo mác/tiêu chuẩn của bản vẽ20×2.500×6.000 mm2 tấmCắt theo cutting list Rev 02; mép cắt thôCần xác nhận kiện nặng nhất và cẩu hạ

Với thép hình, không nên chỉ ghi “H200”. Với thép tấm cắt sẵn, cutting list cần có mã chi tiết, dung sai, revision và quy tắc đánh dấu.

Ba lớp dữ liệu phải khóa

1. Dữ liệu kỹ thuật

Khóa đúng loại sản phẩm, mác, tiêu chuẩn, quy cách, chiều dài, bề mặt và dung sai. Với thép hình, ghi đủ H×B×tw×tf thay vì chỉ ghi “H200”. Với thép tấm, ghi dày×rộng×dài và yêu cầu cắt. Với thép cốt bê tông, đối chiếu bản vẽ và bảng thống kê; không tự đổi đường kính hoặc mác.

2. Dữ liệu thương mại

Khóa đơn vị báo giá, VAT, hiệu lực giá, thanh toán, cách tính khối lượng và phạm vi gia công. Nếu một bên báo theo cây còn bên khác báo theo kg, cần quy đổi về cùng điều kiện bằng bảng barem thép hoặc số liệu catalog đúng sản phẩm.

3. Dữ liệu giao nhận

Ghi địa chỉ đầy đủ, giờ giao, đường cấm tải, tải nâng tại điểm nhận, nhu cầu xe cẩu và người có quyền ký nhận. Với đơn nhiều đợt, BOQ nên có cột “đợt giao” để tránh giao đúng tổng lượng nhưng sai tiến độ.

Các cột cần đọc và đối chiếu trong bảng báo giá thép
Báo giá chỉ có thể so sánh khi đơn vị, VAT, vận chuyển, khối lượng và điều kiện giao được chuẩn hóa.

Ví dụ RFQ chưa đủ và phiên bản đã sửa

RFQ chưa đủPhiên bản có thể báo
“Báo 10 tấn thép H200 giao TP.HCM.”“Báo thép H200×200×8×12, mác/tiêu chuẩn theo BOQ Rev 03, chiều dài 12 m, tổng khối lượng theo danh sách; giao tại địa chỉ…, báo rõ VAT, vận chuyển, cẩu hạ, chứng từ lô và thời gian giao.”
“Báo tấm 20 ly, cắt giúp.”“Báo tấm dày 20 mm, khổ và mác theo BOQ; cắt theo cutting list Rev 02, ghi rõ mạch cắt/dung sai/yêu cầu mép, đánh mã từng chi tiết và báo phần đầu thừa.”

Cách quản lý revision và thay đổi BOQ

  1. Mỗi lần thay đổi phải tăng revision và ghi ngày phát hành.
  2. Đánh dấu dòng thêm, sửa, xóa hoặc phát hành bảng thay đổi riêng.
  3. Yêu cầu nhà cung cấp xác nhận đang báo theo revision nào.
  4. Thu hồi hoặc đánh dấu “hết hiệu lực” đối với BOQ cũ.
  5. Khi chốt đơn, đính kèm đúng BOQ và báo giá cuối cùng vào cùng hồ sơ.

Mẫu cột ngoại lệ cho nhà cung cấp

Mã BOQYêu cầu RFQPhương án báoLý doCần phê duyệt
[mã][quy cách/mác/chiều dài][đáp ứng hoặc đề xuất khác][tồn kho/thời gian/khác][có/không]

Cột ngoại lệ giúp phát hiện sớm việc thay chiều dài, mác, tiêu chuẩn, thương hiệu hoặc điều kiện giao. Phương án khác chỉ được xem xét; không mặc nhiên trở thành vật liệu được phép sử dụng.

Chấm điểm mức hoàn thiện RFQ

MứcDấu hiệuRủi ro
1 — Chưa đủChỉ có tên hàng và số lượngBáo sai mác, sai chiều dài hoặc phát sinh phí
2 — Có thể báo sơ bộCó quy cách, số lượng và nơi giaoChưa khóa chứng từ, VAT, gia công, lịch giao
3 — Có thể chốtĐủ kỹ thuật, thương mại, giao nhận và phiên bản BOQVẫn cần xác nhận tồn kho và hiệu lực giá

Chỉ nên so sánh giá sau khi các nhà cung cấp cùng báo theo RFQ mức 3. Xem thêm cách so sánh báo giá theo tổng chi phí giao thực tế.

Các lỗi làm báo giá không thể so sánh

  • Không ghi mác hoặc tiêu chuẩn.
  • Không khóa chiều dài cây/tấm.
  • Trộn kg, cây, mét và tấm trong cùng BOQ nhưng không có cột quy đổi.
  • Không ghi VAT, vận chuyển và cẩu hạ.
  • Gửi nhiều phiên bản BOQ nhưng không đánh số revision.
  • Yêu cầu CO/CQ chung chung mà không nói cần chứng từ gắn với heat/lot nào.
  • Không có cột ngoại lệ, khiến thay đổi của nhà cung cấp bị ẩn trong ghi chú.

Checklist trước khi gửi RFQ

  1. Đối chiếu BOQ với bản vẽ hoặc danh sách đặt hàng đã duyệt.
  2. Khóa revision và ngày phát hành.
  3. Kiểm đơn vị tính và phép quy đổi.
  4. Ghi đầy đủ điều kiện giao, VAT, gia công và chứng từ.
  5. Thêm cột ngoại lệ và yêu cầu nhà cung cấp không tự thay quy cách.
  6. Gửi cùng bản vẽ/cutting list cần thiết, tránh gửi tài liệu thừa hoặc sai revision.
  7. Đặt thời hạn báo giá và đầu mối tiếp nhận câu hỏi.

Để chuẩn bị BOQ từ hồ sơ kết cấu, tham khảo cách đọc bản vẽ cốt thép và lập bảng đặt hàng. Với danh sách cắt, xem cách tối ưu sơ đồ cắt thép. Khi cần mua số lượng lớn theo tiến độ, xem quy trình cung cấp thép cho công ty xây dựng.

Minh bạch nội dung

Tác giả & người kiểm duyệt

Bài viết được tách rõ vai trò chuyên môn và vai trò review để người đọc dễ kiểm chứng thông tin trước khi liên hệ báo giá.

Tác giả chuyên môn

Doantrinhduc

Phụ trách nội dung kỹ thuật về thép và vật liệu xây dựng

Tác giả phụ trách biên soạn và cập nhật nội dung trên baogiathepxaydung.com.

  • Vai trò Technical Author
  • Chủ đề Quy cách thép, mác thép, CO/CQ

Người review nội dung

doan-trinh-duc

Kiểm duyệt SEO, cấu trúc nội dung, internal link và tính minh bạch

Đoàn Trình Dục phụ trách kiểm duyệt SEO, cấu trúc nội dung, internal link, schema và tính minh bạch thông tin trên baogiathepxaydung.com. Vai trò review giúp người đọc dễ đối chiếu thông tin trước khi liên hệ xác nhận báo giá thép.

  • Vai trò Content Reviewer
  • Ngày review Cập nhật theo lần rà soát gần nhất

Lưu ý minh bạch: Giá thép, tồn kho, quy cách và thời gian giao hàng có thể thay đổi theo thị trường. Người đọc nên liên hệ Đông Dương SG để xác nhận thông tin trước khi đặt hàng.
